こんにちは。ここから家づくりの「ここから」です。
注文住宅が着工すると、「完成まであと何ヶ月だろう」「上棟や施主検査はいつ来るのかな」と、先の予定が気になってきますよね。
先に結論を言うと、着工から完成までは3〜6ヶ月程度がひとつの目安ですが、工法、建物の規模、天候、住宅会社の工程、途中の変更や手直しによって前後します。
そのため、一般的な月数だけを見て引っ越し日まで決めるのではなく、住宅会社から受け取った工程表で、基礎工事、上棟、仕上げ、施主検査、引き渡しの予定日を確認することが大切です。
わが家も5月下旬に着工し、10月上旬に完成しましたが、途中で基礎をやり直したため、当初より約1か月工期が延びました。
この記事では、着工から完成までの期間の見方と、基礎工事から上棟、木工事、施主検査、引き渡しまでの流れを、わが家の実例も交えて整理します。
- 着工から完成までは3〜6ヶ月程度が目安
- 2ヶ月・3ヶ月・6ヶ月は条件で変わる
- 上棟・施主検査・引き渡しを工程表で確認
- 工期変更時は次の節目への影響まで確認
新築の着工から完成までの期間は?工程の流れを確認

新築の着工から完成までの期間は、まず3〜6ヶ月程度を大きな目安として考え、そのうえで自分の工程表を見ると整理しやすいです。
同じ注文住宅でも、2〜3ヶ月ほどの短い工期になるケースもあれば、6ヶ月以上かけて進むケースもあり、月数だけで早い・遅いを判断することはできません。
ここでは、一般的な目安と、期間が変わる理由、わが家で実際にかかった期間を分けて見ていきます。
- 着工から完成までは3〜6ヶ月程度がひとつの目安
- 2〜3ヶ月の工程は一般的には短め
- 条件によっては6ヶ月以上かかることもある
- 工法・規模・天候・変更や手直しで期間は変わる
注文住宅は着工から完成まで3〜6ヶ月が目安
注文住宅の着工から完成までは、3〜6ヶ月程度をひとつの目安にすると全体像をつかみやすいです。
住宅情報サイトでは、新築一戸建ての着工から完成までをおよそ3〜6ヶ月、別の解説では注文住宅の着工から竣工を3〜6ヶ月程度とする案内があります。
ただし、この数字は「着工した日から必ず3〜6ヶ月で引き渡される」という意味ではありません。
基礎の仕様、構造や工法、延床面積、設備、造作の量、外構をどこまで建物工事と一緒に進めるかなどで必要な期間は変わります。
また、「完成」と「引き渡し」を同じ日として考えない方が予定を立てやすいです。
建物が仕上がったあとには、検査、施主による確認、必要な補修、残代金や住宅ローンの手続き、設備説明などが入るため、工程表では完成予定日と引き渡し予定日を別々に確認してください。
3〜6ヶ月という目安は、引っ越し日を確定するための答えではなく、自分の工程表がどのあたりに位置するかを見る基準として使うのがおすすめです。
着工から完成まで2ヶ月・3ヶ月は短め
着工から完成まで2ヶ月、または3ヶ月という工程は、一般的な注文住宅では短めと考えておく方がよいです。
規格化された住宅や施工方法を効率化した住宅などでは、2〜3ヶ月程度で建築する例もありますが、短い工期だから問題がある、長い工期だから安心という単純な比較はできません。
大切なのは、基礎工事、建方・上棟、木工事、設備・内装、検査といった必要な工程が、どのような順番と日程で組まれているかです。
住宅会社から「3ヶ月くらいです」と案内されたら、完成日だけでなく、上棟予定日、木工事完了の時期、施主検査、補修、引き渡しの予定まで聞いておきましょう。
2ヶ月という数字だけを見て不安になるより、工程表の中身を確認した方が、その住宅会社の進め方を具体的に把握できます。
工期が短いだけで施工品質は判断できないため、月数ではなく工程表の内容と必要な検査を確認してください。
着工から完成まで6ヶ月以上もある
着工から完成まで6ヶ月以上かかる工程も、条件によっては十分あり得ます。
建物が大きい、造作や設備が多い、天候の影響を受ける工程が続く、資材の納期が延びる、施工中に変更や手直しが必要になるといった事情があれば、当初予定より長くなることがあります。
一方で、最初から余裕を持って6ヶ月程度の工程を組んでいる住宅会社もあるため、「6ヶ月=工事が遅れている」とは限りません。
国土交通省も、適正な工期を考える際には、休日、準備期間、天候などを考慮する考え方を示しています(出典:国土交通省「新・担い手3法」)。
工期が長く見えたときは、他人の家と月数を比べるより、自分の契約書や工程表で当初予定と現在予定が変わっているかを確認してください。
予定が変わっているなら、何の工程が動いたのか、その変更が上棟、施主検査、引き渡しにどこまで影響するのかを担当者へ聞くと整理しやすいです。
家・住宅の着工から完成までの期間が変わる理由
家や住宅の着工から完成までの期間が変わる主な理由は、工法や規模だけではなく、現場で起きる条件差まで含まれるからです。
特に確認しておきたいのは、建物側の条件、天候、資材や職人の手配、施工途中の変更・手直しの4つです。
建物側では、平屋か2階建てかだけでなく、延床面積、屋根形状、外壁、造作家具、設備の数などでも作業量が変わります。
天候では、雨や台風などによって屋外工程の日程が動くことがあり、上棟日も予定どおり固定できるとは限りません。
資材や設備の納期が後ろへ動けば、前の工程が終わっていても次へ進めない場合がありますし、職人の手配状況によって工程のつなぎ方が変わることもあります。
さらに、施工中の検査や施主との確認で修正が必要になれば、直すための日数を確保しなければなりません。
このように、工期はひとつの原因だけで決まるものではないため、遅れが出たときも「何日遅れたか」だけでなく、「どこで」「なぜ」「次の節目へどう影響するか」を確認するのがポイントです。
工程表では5つの節目の日付を先に見る
工程表を受け取ったら、細かな工事項目をすべて理解しようとするより、まず施主側の予定に直結する5つの節目を探してください。
見るのは、基礎完了、上棟、木工事の区切り、施主検査、引き渡しです。
基礎完了と上棟の予定が分かれば、着工から家の骨組みが見えるまでの流れを把握でき、上棟式や差し入れを考える場合も準備を始めやすくなります。
木工事の区切りが見えれば、大工さんへ確認したいことや、現場で見ておきたい部分を後回しにしにくくなります。
施主検査の予定日は、チェック項目を整理し、家族で確認する場所を共有するための基準になります。
引き渡し日は、住宅ローンの融資実行、火災保険、引っ越し、家具・家電の配送、現在の住まいの退去など、多くの予定の起点です。
工程表に「○月上旬」「○月末ごろ」のような幅を持った記載しかない場合は、無理に日付を確定させず、「いつ頃になれば確定日が分かるか」を担当者へ確認してください。
予定日と確定日を分けて管理しておくと、工期が動いたときも変更すべき予約を見つけやすくなります。
工程表の変更や担当者への確認事項を1冊で残したいなら、手に持ったまま書きやすい測量野帳は使いやすい候補です。
現場へ持って行くメモ帳を探している方は、価格を比較してみてください。
わが家は着工から完成まで約4か月強だった
わが家は5月下旬に着工し、10月上旬に完成したので、実際の工期は約4か月強でした。
ただし、これは最初に示されていた工程どおりの期間ではありません。
工事途中の検査で、基礎の立ち上がり部分が歪んでいることが分かり、一度基礎をやり直すことになりました。

その影響で、工期は当初の予定より約1か月延びています。

完成まで4か月強という結果だけを見ると、一般的な目安の範囲に見えますが、わが家ではその中に「やり直しによる約1か月の延長」が含まれていました。

わが家は完成まで約4か月強でしたが、その中には基礎のやり直しによる約1か月の延長が含まれています。期間だけでなく予定との差を見るのが大切だと感じました。
この経験から、私は「一般的に何ヶ月か」より、最初の工程表から何が変わったかを見る方が大切だと感じています。
予定変更があったときは、単に完成日を聞くだけではなく、上棟、木工事の終了、設備工事、施主検査、引き渡しまでを更新した工程で見せてもらうと、その後の準備を調整しやすくなります。
引っ越し、家具や家電の配送、現在の住まいの退去などは完成日に連動するため、工期に変更が出た段階で予約変更の条件も確認しておくと慌てにくいです。
着工から完成までの工程と引き渡し前の準備を確認

着工から完成までの流れは、大きく見ると「基礎工事→上棟→木工事・外装→設備・内装→検査・補修→引き渡し」と進みます。
ただし、各工程がきれいに1つずつ終わって次へ進むとは限らず、現場では複数の工事が並行することもあります。
施主側は工事内容を細かく管理するより、上棟、木工事の区切り、施主検査、引き渡しといった節目を工程表で押さえ、必要な準備を前倒ししておく方が動きやすいです。
工程表を見るときは、工事の進み方だけでなく「その時期までに施主が決めておくこと」も横に書き出すと、準備の遅れを防ぎやすくなります。
たとえば上棟前なら式や差し入れの有無、木工事中なら現場で確認したい仕様、完成前なら施主検査の持ち物、引き渡し前なら住宅ローンと保険・引っ越しの予定というように、節目ごとに分けておく方法です。
完成日までの残り月数が分かっても、必要な準備を最後にまとめると忙しくなるので、工程表を「工事の予定表」ではなく「自分たちの準備表」としても使ってください。
| 節目 | 工事の見え方 | 施主側の準備 |
|---|---|---|
| 基礎工事 | 基礎が形になる | 基礎完了・ 上棟予定を確認 |
| 上棟 | 柱・梁など 骨組みが立つ | 上棟式・差し入れの 有無を確認 |
| 木工事・ 仕上げ | 外装・断熱・ 設備・内装が進む | 仕様・位置を確認 |
| 施主検査 | 完成状態を確認 | チェック項目・ 持ち物を準備 |
| 引き渡し | 補修後に 鍵を受け取る | 融資・保険・ 引っ越しを調整 |
着工後の基礎工事期間は工程表の予定で確認
着工すると、まず建物を支える基礎をつくる工程へ進みます。

地盤改良が必要な土地ではその工事が先に入り、その後、掘削、砕石、配筋、型枠、コンクリート打設、養生などを経て基礎が形になります。

新築工事の一般的な流れでも、準備・基礎工事のあとに家の骨組み・外観づくりへ進む形で整理されています。
基礎工事は見た目の変化が上棟ほど大きくないため、「なかなか家が建たない」と感じるかもしれません。
ただ、コンクリートは打設して終わりではなく、工程に応じた養生や確認が必要になるため、施主側が見た目だけで早い・遅いを判断しない方が安心です。

工程表では、基礎着工日だけでなく、基礎完了予定日と上棟予定日の間隔を確認してください。

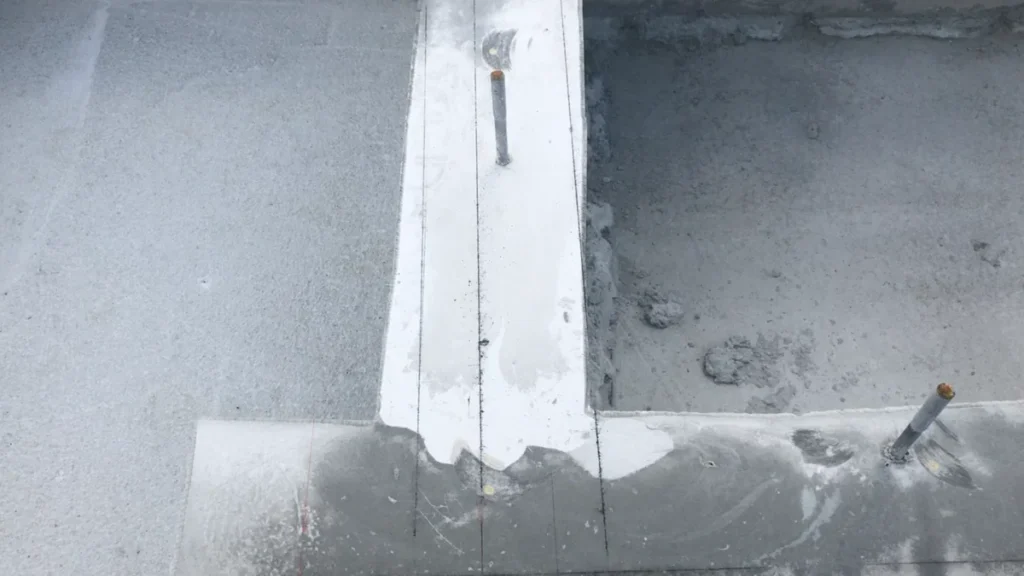

わが家ではこの基礎部分で手直しが必要になり、その後の工程全体が動きました。
基礎で予定変更が出たら、「上棟日はそのままか」「完成予定日は変わるか」まで一緒に確認しておくと、後の予定を組み直しやすいです。
これから着工を迎える段階で近隣や現場への挨拶と粗品をどこまで準備するか整理したい場合は、相手とタイミングを先に確認できるので、こちらの記事を参考にしてみてください。
着工から上棟・棟上げまでの期間を確認
着工から上棟・棟上げまでの期間は、一般的には基礎工事を終えたあとに来る最初の大きな節目です。
地域や住宅会社によって「上棟」「棟上げ」「建方」など呼び方は少し変わりますが、柱や梁などが組み上がり、家の骨組みが一気に見えてくるタイミングと考えると分かりやすいです。

住宅会社によっては着工から上棟まで約1ヶ月を目安として案内する例もありますが、ここも工法、基礎工程、天候によって動きます。
そのため、着工日から何日後と自分で計算するより、工程表に書かれた上棟予定日を基準にしてください。
上棟前後は、施主側にも予定が増えやすい時期です。
上棟式をするか、当日現場へ行くか、差し入れをするか、職人さんへ挨拶するかなどを考える場合は、直前になってから決めるより、上棟予定日が見えた段階で住宅会社へ確認しておくと準備しやすいです。
わが家は上棟式を行わず、私自身も仕事で上棟当日に現場へ行けませんでしたが、着工前に現場担当者と大工さんへ挨拶していました。
上棟当日に何かしなければ工事が進まないわけではないので、住宅会社の方針と自分の予定に合わせて準備すれば大丈夫です。
上棟式をするか迷っている方や、当日の差し入れを準備したい方は、式の意味と当日の人数・渡すタイミングを分けて確認できるので、こちらの記事を参考にしてみてください。
上棟後は木工事・外装・設備・内装へ進む

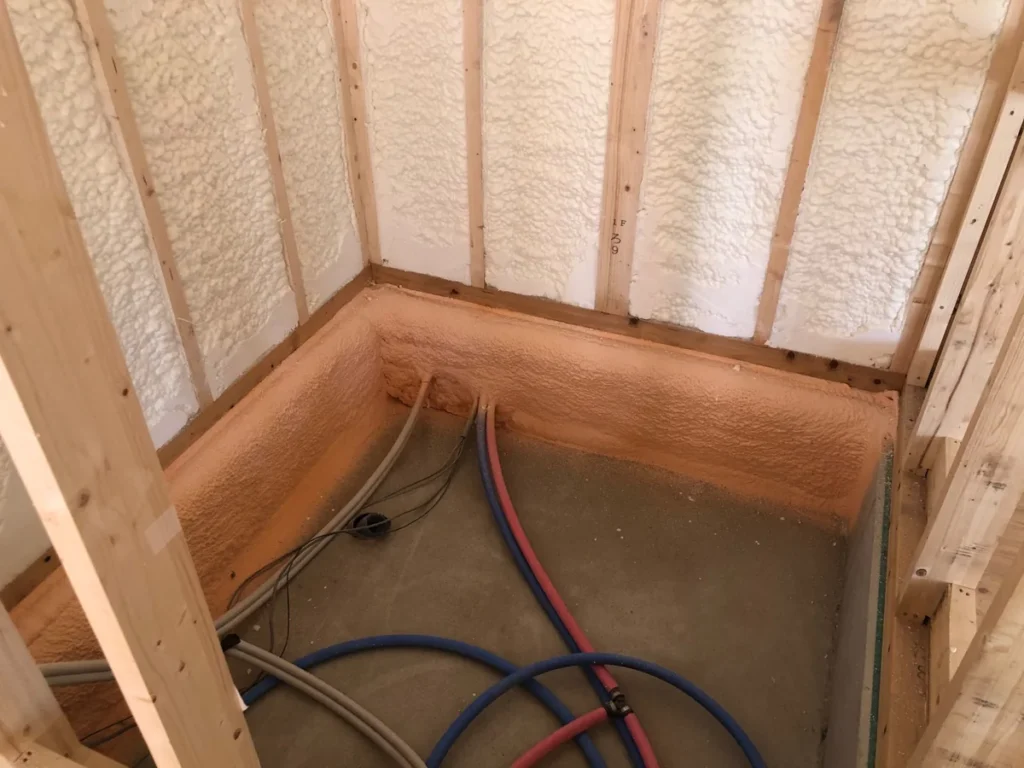

上棟が終わると、家の骨組みだけだった状態から、屋根、外壁、防水、断熱、配線・配管、室内の下地、建具、設備、内装などが順番に仕上がっていきます。

この時期は完成までの期間の中でも比較的長く、外から見た変化が少ない日でも室内では工事が進んでいることがあります。
施主が現場へ行く場合は、作業の邪魔にならない日時と入ってよい場所を現場担当者へ確認してください。
わが家では上棟後の木工事期間に、1〜2週間に1回程度、大工さんへ飲み物やお菓子を差し入れていました。
夏場だったため、麦茶、水、スポーツドリンク、塩分補給のお菓子などを持って行き、後から大工さんがコーヒー好きだと分かってからはコーヒーも加えています。
差し入れは工事を進めるための必須条件ではありませんが、現場へ行くきっかけがあると、家が少しずつ仕上がっていく様子を確認しやすくなりました。
上棟後の木工事中に大工さんへ差し入れする頻度や、迷惑になりにくい渡し方まで決めたい場合は、工事中の付き合い方を具体的に整理できるので、こちらの記事を参考にしてみてください。
一方で、現場で気になったことをその場の職人さんへ直接変更依頼するのではなく、仕様変更や確認事項は住宅会社の担当者を通して記録に残す方が行き違いを防ぎやすいです。
工事が進むほど壁や天井の中へ隠れて見えなくなる部分も増えるため、気になる仕様や位置があるなら、確認できる時期を担当者へ聞いておくとよいです。
コンセントやスイッチ、下地、設備の位置などは変更できる期限が決まっていることがあるので、「完成前に見ればよい」と考えず、変更受付が終わっているかどうかも含めて確認してください。

現場で図面と違うように見える部分があっても、施工途中でまだ完成形ではないことがあります。
写真を撮れる状況なら場所が分かるように記録し、担当者へ図面や仕様書と照らして確認してもらうと、職人さんとの認識違いを避けやすくなります。
施主検査から引き渡しまでは補修も見込む
建物が仕上がってきたら、完成前後の検査と施主検査を経て、必要な補修を行い、引き渡しへ進みます。
自治体や指定確認検査機関などが行う建築確認上の完了検査と、施主が住宅会社と一緒に仕上がりを確認する施主検査は目的が異なります。
施主検査では、傷や汚れだけでなく、図面や仕様との違い、建具や設備の動作、収納や物干しなどの使い勝手まで確認しておくと、引き渡し後の「思っていたのと違った」を減らしやすいです。
わが家では、施主検査でクローゼットの中段棚を見て、完成した状態がイメージと違うと感じたため、相談して撤去してもらいました。
棚を外した部分はクロスの張り替えまで必要になりましたが、わが家の場合は追加費用なしで対応してもらえています。
また、物干しも完成状態を見て、布団を干すには幅が狭いと感じたため、相談して幅を広げてもらいました。

この変更もわが家では追加費用なしでしたが、同じ対応がどの住宅会社でも無料になるわけではないので、変更したい場合は費用と引き渡し日への影響をその場で確認してください。

わが家では傷や汚れだけでなく、クローゼットの棚や物干しを実際にどう使うかまで見たことで、引き渡し前に相談できました。
施主検査の日を「傷を探す日」とだけ考えず、実際の暮らし方を想像しながら設備や収納を使う視点で見ると、完成後だからこそ気づける部分があります。
施主検査当日に見る場所を事前に整理しておきたい場合は、傷・設備・収納などを順番に確認しやすくなるので、こちらの記事を参考にしてみてください。
補修が必要になった場合は、何を直すのか、いつ直るのか、引き渡し前に再確認するのかを記録しておくと安心です。
施主検査で家具や収納の実寸を控えたいなら、5.5mのコンベックスがあると確認しやすいです。
施工精度の判定ではなく、入居後に使う寸法確認用として用意します。
着工から引き渡しまでの期間は手続きも合わせる
引き渡しは、建物だけを見れば最後の工程ですが、施主側では住宅ローン、残代金、登記、火災保険、鍵の受け取り、引っ越しなどが重なる時期です。
注文住宅では、着工時や上棟時など完成前に建築代金の支払いが発生する契約もあり、住宅ローンの実行時期によってはつなぎ融資や分割融資を使うことがあります。
支払時期や割合は建築会社との契約、金融機関の商品によって違うため、一般的な割合をそのまま自分の支払い予定として使わないでください。
確認したいのは、着工金や中間金の支払日、住宅ローンの融資実行日、建物残代金の支払日、引き渡し日がどうつながっているかです。
本審査が終わっていても、金銭消費貸借契約、火災保険、必要書類、融資実行までにやることは残ります。
住宅ローン実行前の着工金・中間金をどうつなぐか、また本審査後から引き渡しまで何を進めるか整理したい場合は、資金準備と手続きを分けて確認できるので、こちらの記事を参考にしてみてください。
引き渡しが近づいてからまとめて進めると予定が詰まりやすいため、完成予定が見え始めた段階で金融機関と住宅会社の両方へ日程を確認しておくと安心です。
引っ越し会社や家具・家電の配送日も、引き渡しがずれた場合に変更できる条件を確認してから予約すると、工期変更への対応がしやすくなります。
工期が延びたら完成日だけでなく原因を確認
工期が延びたときは、完成予定日だけを聞いて終わらせず、遅れた工程と今後の影響をセットで確認してください。
まず確認したいのは、「何の工程で予定が変わったか」「何日または何週間程度動く見込みか」「上棟・施主検査・引き渡しのどこまで変わるか」「施主側で変更が必要な予約や手続きは何か」です。
原因が天候なら回復後の工程を、資材なら納品予定を、施工上の手直しなら修正内容と再確認の方法を聞くと、次の予定が見えやすくなります。
わが家のように基礎のやり直しが入ると、完成日だけでなく、その後の職人さんや設備工事の予定も組み直す必要があります。
一方で、工事を急がせること自体を目的にすると、必要な確認や作業まで短くしてほしいという話になりかねません。
施主としては「早く完成させてください」より、「現在の工程表を更新して、次の節目を教えてください」と確認する方が現実的です。
更新された工程表があれば、引っ越し、退去、家具・家電、住宅ローン、火災保険など、自分で動かす予定も順番に直せます。
工期が動いたら完成日だけを更新するのではなく、施主検査・融資実行・引っ越しまで連動して変更する予定を確認してください。
まとめ:着工から完成まで
着工から完成までは3〜6ヶ月程度がひとつの目安ですが、自分の家の完成日は工程表で確認するのが基本です。
2ヶ月・3ヶ月の短い工程も、6ヶ月以上の工程も条件によってあり得るため、月数だけで工事の良し悪しを判断しない方がよいです。
特に、上棟、木工事の区切り、施主検査、引き渡しは、施主側の準備も増える節目なので、予定が見えた段階で前倒しして確認してください。
- 着工から完成までは3〜6ヶ月程度を大きな目安にする
- 着工から上棟までの予定日は工程表で確認する
- 工期が動いたら原因と施主検査・引き渡しへの影響まで聞く
- 施主検査は傷だけでなく設備や収納の使い勝手も確認する
- 引き渡し前は住宅ローン・保険・引っ越し準備を並行して進める
わが家も基礎のやり直しで約1か月予定が延びましたが、最終的には5月下旬の着工から10月上旬の完成まで約4か月強でした。
一般的な期間は予定を考える入口として使い、最後はあなたの工程表を基準に、次に来る節目の準備を1つずつ進めてください。
施主検査の持ち物を先に揃えるなら、収納内や設備まわりの暗い場所を両手を空けたまま確認できるネックライトも候補です。
引き渡し後も防災や夜間作業に使えます。
